Análise de Impacto no Cronograma
A Exxata é especializada em análise de impactos em cronogramas. Conte com nossa expertise em Análise de Impacto no Tempo (Time Impact Analysis
TIA) e outras metodologias de estudo de cronograma.
Desafios que podem impactar seu cronograma
Baixo nível de detalhamento ou atrasos na emissão de projetos e suas revisões
Licensing Emissions Delay
Alterações na desapropriação de áreas e interferências físicas não mapeadas
Aumento no quantitativos de serviços contratados e serviços adicionais
Changes in weather conditions
Evento fortuitos ou de força maior
Sobre a Análise de Impacto no Cronograma
Saber identificar e quantificar o efeito de cada evento no prazo de conclusão do projeto é crítico para manter o equilíbrio econômico-financeiro do contrato e reduzir custos de longo prazo. Quando ocorrem atrasos não previstos, uma resposta ágil e embasada pode significar a diferença entre um pleito bem-sucedido e prejuízos consideráveis.
Aplicamos uma metodologia estruturada de análise de atrasos, baseada em práticas reconhecidas internacionalmente de análise forense de cronogramas.
Combinamos avaliações retrospectivas e prospectivas para oferecer uma visão completa do andamento físico do projeto. Nossa equipe de especialistas está pronta para orientar você diante de desafios complexos, oferecendo suporte e segurança na tomada de decisões relacionadas a atrasos e reivindicações de prazo.
Como realizamos a Análise de Impacto no Cronograma?
Avaliação do cronograma atual (análise retrospectiva)
Iniciamos com uma análise minuciosa do cronograma base e do progresso atual da obra. Avaliamos o cronograma contratado e as documentações produzidas no decorrer da obra para identificar discrepâncias e quantificar os atrasos já ocorridos, simulando com razoável grau de certeza, como esse atraso pode afetar a data de conclusão da obra.

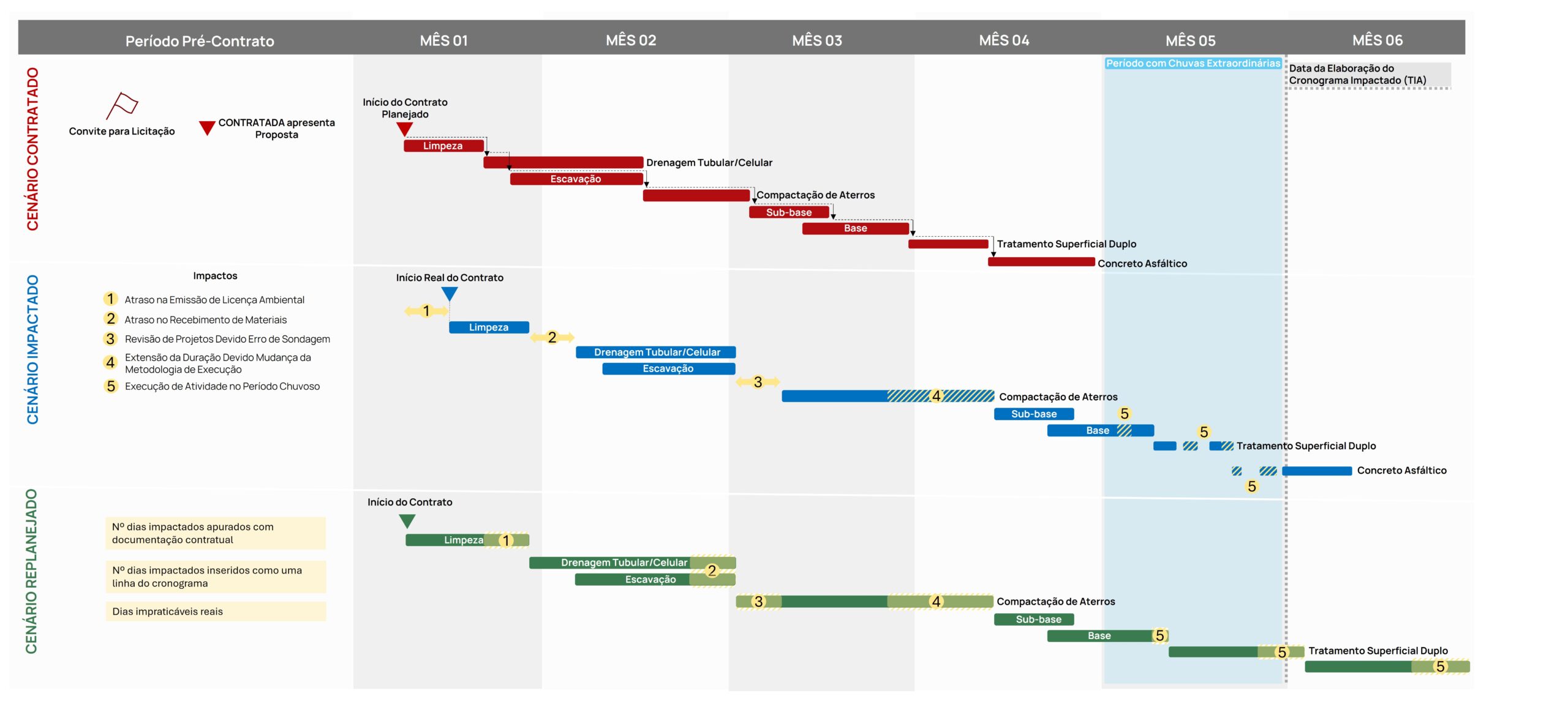

Simulação de impactos e TIA
Em seguida, realizamos a Análise de Impacto no Tempo, que é uma análise prospectiva. Inserimos no
cronograma base os eventos de atrasos (como fragnets – fragmentos de atividades), recalculando o planejamento para simular os efeitos desses eventos no prazo final . O TIA permite avaliar com precisão os efeitos de eventos não previstos no cronograma e quantificar e justificar as prorrogações de prazo.
Análise dos resultados e recomendações
Comparamos o cronograma impactado com o cronograma base para justificar a variação no prazo de conclusão e identificar como o caminho crítico foi afetado. Essa comparação evidencia quantos dias de atraso são atribuíveis a cada evento e a cada parte envolvida.
Com a Análise de Cronograma nós entregamos
Availability and agile team to meet your demands
Capacidade de entender cronogramas complexos e traduzir dados em insights práticos, facilitando a interpretação dos impactos.
Uso de técnicas consagradas, adaptadas à realidade do contrato para garantir rigor técnico.
Experiência acumulada em mais de 1.200 projetos e 500 clientes.
National presence for support throughout the territory
Experience in all sectors
We are dedicated to supporting our customers' business in different sectors, assisting technically in searching for problem solving.
Energy
Oil and gas
Infrastructure
Civil construction
Mining
Sanitation
Industry
Technology
Transportation
Logistics
DATA CENTERS
Commercial buildings
Contact us
We are experienced, high -technical professionals, ready to assist you in your decision making.
+15 years
Experience in
contractual administration.
+120 employees
Specialized in the exxata team.
